G3京台高速公路淮北收费站东迁工程(房建及机电安装)答疑

字体大小:【
信息来源:淮北市公共资源交易中心发布时间:2020-01-08 14:42

  1、据招标文件第30页的说明,“电子清单计价文件无法读取或不符合规定格式的”,投标人的投标文件将被否决,请问本项目的电子清单报价文件采用什么造价软件进行制作?根据本项目特征,结合全国高速公路项目的实际情况,公路工程常用的造价软件品牌有纵横、同望以及新点公路软件,是否采用上述软件进行编制均可?另外,请问提交的电子清单计价文件是由造价软件自带的格式,还是由造价软件导出的EXCEL文件,或者由投标人自行提供PDF格式的文件即可?

回复:电子档含软件版及Excel格式,按招标人提供的工程量清单编制,不限于新点造价软件编制,可以采用其它的软件编制(纵横、同望、一点智慧软、神机妙算、PKPM、广联达等)

2、请问工程量清单报价表编制人与审核人,能不能编制人与审核人,都为不同造价员签字并盖章,请招标人明确。

回复:工程量清单报价表可以是不同造价员或造价师签字并盖章,按招标文件P104要求提供的格式签字盖章,造价员按招标文件P31备注1提供资料。

3、本项目二标段清单控制价中,经过我单位多处咨询及核价,有一项综合单价明确低于实际成本,是项目编码为080801009001,项目名称为系统调试,项目特征描述名称为收费系统联网调试,综合单价为9180.91元,根据设计图纸内容描述,此项目需要跟省联网中心软件平台进行对接联调,此项费用据我单位询问得知,实际成本需要100万左右,数字相差太大,还请招标人联系造价咨询单位、设计单位及相关软件制造商等单位,明确此项费用,便于工程正常实施。

回复:综合单价已做调增,最高投标限价不作调整,预留金改为405839.96元。清单、控制价另附。

4、本项目招标文件P30,要求商务标投标文件的工程量清单报价表封面相应位置必须签字并加盖造价专业人员“执业或从业资格专用章”。并要求编制、审核人员必须是本单位注册的不同执业人员或委托造价咨询单位的合同。请问此处对委托造价咨询单位,有无具体要求,请给予明确!

回复:造价咨询单位须具有工程造价咨询企业资质证书。

5、本项目招标文件P31,备注1中要求提供造价员证书,请问此处要求提供的造价员证书,是由国家哪个部委颁发的证书?请招标人给予明确。

回复:造价员资格证书由中国建设工程造价管理协会颁发。

6、本项目招标文件P31,备注1中要求提供造价员证书,如果本项目清单报价由我单位委托造价咨询单位编制,请问投标文件中是否还继续要求提供造价员证书及聘用单位的劳同合同、社保证书的复印件?如存在单位变动,是否还继续提供原单位的解聘证明?请招标人给予明确。请问如果编制人员是造价工程师的,投标文件中是否需要提供造价工程师证书?是否提供聘用单位的劳同合同、社保证书的复印件?如存在单位变动,是否还继续提供原单位的解聘证明?

回复:投标单位及造价咨询单位的造价员编制都要按招标文件备注1提供资料。造价员如存在单位变动的,须提供原单位的解聘证明。投标单位及造价咨询单位的造价工程师不需要。

7、“招标文件第4页,二标段业绩须提供中标通知书、合同协议书以及竣工验收报告的复印件”,机电工程作为公路工程中的附属工程,项目交工后一般只有交工验收证书,请问此处的竣工验收报告是否可以提供交工验收证书?

回复:可以。

8、招标文件第59页,缺陷责任期的具体期限,没有做明确要求,请问具体期限应是多久?                                                                          回复:缺陷责任期为2年。

9、本项目二标段招标控制价是按新点造价软件安装版编制,但本工程二标段属于公路工程项目-交通机电工程,请问本项目投标报价能否按新点造价软件公路版编制,烦请招标人给予明确!

回复:二标段统筹涉及智能化系统和供电照明安装系统,按新点软件安装版编制是合理的,保持软件使用的统一,投标单位请合理安排报价模式。

10、本项目二标段招标控制价采用新点造价软件安装版编制,由于新点软件安装版与公路版的定额库不同,造成控制价编制人员在套用安装版定额时,引用的定额名称与实际项目特征描述及设计图纸的项目名称差异非常之大。如收费设施清单里,项目编码:WB030508021001,清单项目名称为:车辆检测识别设备,而项目特征描述及设计图纸里的项目名称为:双通道车辆检测器,项目编码:WB030508021002,清单项目名称为:车辆检测识别设备,而项目特征描述及设计图纸为CPC卡读写器,项目编码:030607006001,清单项目名称为数据采集及巡回监测装置,而项目特征描述及设计图纸里的项目名称为:称重图像采集一体机,项目编码为WB030508005001,清单项目名称为智能识别处理设备,而项目特征描述与设计图纸的项目名称为视频服务器,清单的项目名称与实际项目名称差异非常之大,两者实际消耗的人工、材料、机械都不一样,而且根本不是一个概念。特别是同一关键设备,控制价清单里有多个项目名称与关键设备同名,一是不利于评标专家评审,二是给后期工程施工、设备报验、工程决算会造成很大的麻烦。考虑到本项目性质,建议本项目控制价及投标价按新点造价软件公路版编制,如继续按新点造价软件安装版编制相关表格,请招标人能给予一定的编制理由,方便后期项目投标评审、施工及项目巡视。

回复:投标单位请以清单特征描述为准,进行报价。

11、本项目招标文件P29页,技术标评审标准里将关键设备设置21分,并列出关键设备的名称;但投标文件技术标格式里,未明确要求,需要提供上述关键设备哪些技术资料,同时投标技术标与商务标格式里,也没有明确要求提供上述关键设备的品牌、型号,请问如不提供上述内容的材料,评审专家将依据什么材料,对关键设备进行优秀、良好、一般三个档次评分?

回复:投标单位可以在技术标提供关键设备的产品品牌、型号、说明书、检测报告、技术参数等供专家评审,格式自拟。

12、本项目招标文件P7,要求二标段技术负责人具有机电工程类相关专业中级及以上职称,请招标人明确哪些专业属于机电工程类。

回复:技术负责人具有机电或机电工程专业中级或以上职称。

13、本项目招标文件P29页,列出7个关键设备名称,但存储设备与车辆检测设备,在清单里有多个项目编码、项目特征描述与之相对应。

一、存储设备有如下项目编号、项目特征描述名称与之相对应:

1)、项目编号030501004001,电子警察存储主机;(2)、项目编号030501004002,磁盘阵列主机;(3)、项目编号030501004003,硬盘;(4)、项目编号030501004001IP SAN 视频存储。上述项目名称的设备差异较大,而且也由不同的品牌制造商生产,根据我单位工程施工经验,此处存储设备应该指的是项目编号030501004001IP SAN 视频存储,如不是,还请招标人给予明确。

 回复:IP SAN 视频存储。

 二、车辆检测设备有如下项目编号、项目特征描述名称与之相对应:

1)项目编号WB030508021001,红灯检测单元;(2)项目编号WB030508021002,视频车辆检测器;(3)项目编号WB030508021001,双通道车辆检测器;(4)项目编号WB030508021002,CPC卡读写器;(5)项目编号WB030508021004CPC卡读写器;(6)项目编号WB030508021003,高清车牌识别。上述项目名称的设备差异也是非常之大,基本相互联系不上,也是由不同的品牌制造商生产。但上述项目名称与车辆检测设备都不相符,根据我单位工程施工经验,车辆检测设备应该是收费清单里项目编码为030607006001,称重图像采集一体机,来识别车辆的车型、车牌等信息。如不是,烦请招标人给予明确,方便投标人选择合适品牌及评标专家评审。

回复:称重图像采集一体机。

14、本项目二标段招标控制价采用新点造价软件安装版编制,由于新点软件安装版与公路版的定额库不同,造成控制价编制人员在套用安装版定额时,引用的定额名称与实际项目特征描述及设计图纸的项目名称差异非常之大。如收费设施清单里,项目编码:WB030508021001,清单项目名称为:车辆检测识别设备,而项目特征描述及设计图纸里的项目名称为:双通道车辆检测器,项目编码:WB030508021002,清单项目名称为:车辆检测识别设备,而项目特征描述及设计图纸为CPC卡读写器,项目编码:030607006001,清单项目名称为数据采集及巡回监测装置,而项目特征描述及设计图纸里的项目名称为:称重图像采集一体机,项目编码为WB030508005001,清单项目名称为智能识别处理设备,而项目特征描述与设计图纸的项目名称为视频服务器,清单的项目名称与实际项目名称差异非常之大,两者实际消耗的人工、材料、机械都不一样,而且根本不是一个概念。特别是同一关键设备,控制价清单里有多个项目名称与关键设备同名,一是不利于评标专家评审,二是给后期工程施工、设备报验、工程决算会造成很大的麻烦。考虑到本项目性质,建议本项目控制价及投标价按新点造价软件公路版编制,如继续按新点造价软件安装版编制相关表格,请招标人能给予一定的编制理由,方便后期项目投标评审、施工及项目巡视。

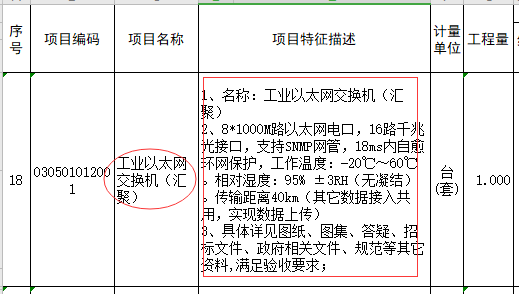

回复:清单已做优化,投标单位以红色矩形区域清单特征描述为准,椭圆区域描述为清单默认统称,与清单描述不冲突,请投标单位认真仔细阅读清单特征内容,防止报价有误;

15、招标人提供的工程量清单,G3京台高速公路淮北收费站东迁工程-收费设施安装,分部分项工程量清单计价表中没有ETC路侧单元的立杆,请问在清单是否遗漏?如遗漏,请在清单中补充;如未遗漏,请招标人明确在清单中何处描述?

回复:以设计工程量为准;

16、工程量清单,G3京台高速公路淮北收费站东迁工程-交通控制系统工程,序号6,项目编码040205020001及序号7,项目编码040205020002中700万高清摄像机的数量合计为8+8=16台,与设计图纸S7-2-02中数量为14台,请招标人明确。

回复:以设计工程量为准;

17、上述问题如果按照工程量清单提供的数量的话,则根据设计图纸S7-2-16,进口和出口的光纤收发器数量合计为8对,与招标人提供的工程量清单,G3京台高速公路淮北收费站东迁工程-交通控制系统工程,分部分项工程量清单计价表中序号19,项目编码030501010001,千兆工业级光纤收发器的数量为7对是不一致的,请招标人明确。

回复:以设计工程量为准;

18、设计图纸S7-2-02,交通控制系统平面布置图中有2处“增加监控设备”,但招标人提供的工程量清单中没有相应的增加监控设备及工程量,请招标人明确。

回复:以设计工程量为准;

19、设计图纸S7-4-1-19,混合车道收费亭内设备布置图中有“验钞机”,但招标人提供的工程量清单中没有相应的验钞机及工程量,请招标人明确。

回复:以设计工程量为准;

20、设计图纸S7-4-2-26中有ETC门架安装图,但招标人提供的工程量清单中没有相应的ETC门架及工程量,请招标人明确。

回复:以设计工程量为准;

21、设计图纸S7-4-2-36中门形钢管架构造图,但招标人提供的工程量清单中没有相应的门形钢管架及工程量,请招标人明确。

回复:以设计工程量为准;

22、设计图纸S7-5-01中4.5米庭院灯的数量为29,与招标人提供的工程量清单,G3京台高速公路淮北收费站东迁工程-供电照明安装,分部分项工程量清单计价表中序号13,项目编码040805002002,4.5米庭院灯的数量为12是不一致的,请招标人明确。

设计回复:4.5米庭院灯的数量为12。

23、设计图纸S7-5-01中低压测控单元的数量为33,与招标人提供的工程量清单,G3京台高速公路淮北收费站东迁工程-供电照明安装,分部分项工程量清单计价表中序号19,项目编码031101099001,低压测控单元的数量为29是不一致的,请招标人明确。

设计回复:低压测控单元的数量为29。

24、设计图纸S7-5-13,变电所电力监控构成图中有路政变电所设备,但招标人提供的工程量清单中没有相应的路政变电所设备及工程量,请招标人明确。

设计回复:本次招标及实施不含路政变电所。

25、设计图纸S7-2-01中2孔φ75×2.9mm引线PE管及2孔φ114×4mm过路钢管的单位均为延米,但招标人提供的工程量清单,G3京台高速公路淮北收费站东迁工程-交通控制系统工程,分部分项工程量清单计价表中序号23,2孔φ75×2.9mm引线PE管及序号24,2孔φ114×4mm过路钢管的单位均为米,同时设计图纸中数量是多孔量,而招标人提供的工程量清单中数量是单孔量,请招标人重新修改工程量清单中序号23,24的管材数量。

回复:综合单价已按双孔价格考虑,不作调整;

26、设计图纸S7-4-2-45,S7-4-2-01中2孔φ60x3mm,4孔φ114×4mm及6孔φ114×4mm镀锌钢管和12φ40/33硅芯管的单位均为延米,招标人提供的工程量清单,淮北收费站东迁工程-收费土建系统工程,分部分项工程量清单计价表中序号14-17镀锌钢管和硅芯管的单位均为米,同时设计图纸中数量是多孔量,而招标人提供的工程量清单中数量是单孔量,请招标人重新修改工程量清单中序号14-17的管材数量。

回复:均为延长米,工程量按照设计图纸S7-4-2-02清单数量执行;

27、上述问题中如果按照工程量清单提供的数量和单位进行清单报价的话,则控制价中有部分设备综合单价可能存在与实际综合单价存在较大差异情况,以下是我方提出一些修改建议,供贵方参考,具体情况及建议实际综合单价如下:

控制价清单,G3京台高速公路淮北收费站东迁工程-交通控制系统工程:

Ø 序号23,项目编号030411001002,2孔φ75×2.9mm引线PE管,综合单价:37.09元,而实际综合单价约74.00元;

回复:综合单价已按双孔价格考虑,不作调整;

Ø 序号24,项目编号030411001003,2孔φ114×4mm过路钢管,综合单价:102.64元,而实际综合单价约205.00元。

回复:综合单价已按双孔价格考虑,不作调整;

控制价清单,淮北收费站东迁工程-收费土建系统工程:

Ø 序号14,项目编号030411001003,2孔φ60x3mm镀锌钢管,综合单价:75.71元,而实际综合单价约152.00元;

    回复:清单量为延长米,定额量为清单量*根数,综合单价为137.51元/延长米;

Ø 序号15,项目编号030411001004,4孔φ114×4mm镀锌钢管,综合单价:98.37元,而实际综合单价约406.00元;

回复:清单量为延长米,定额量为清单量*根数,综合单价为393.49元/延长米;

Ø 序号16,项目编号030411001005,6孔φ114×4mm镀锌钢管,综合单价:98.37元,而实际综合单价约608.00元;

回复:清单量为延长米,定额量为清单量*根数,综合单价为590.23元/延长米;

Ø 序号17,项目编号030411001006,12φ40/33硅芯管,综合单价:19.49元,而实际综合单价约146.00元。

回复:清单量为延长米,定额量为清单量*根数,综合单价为233.92元/延长米;

控制价清单,G3京台高速公路淮北收费站东迁工程-供电照明安装:

Ø 序号43,项目编号040504001001,电力人手井,综合单价:2576.22元,而实际综合单价约8000.00元。

回复:已调整,综合单价为6163.28元

28、设计图纸S7-4-2-45中有镀锌钢制桥架布置图,请问本项目是否需要考虑?若考虑,清单中是否遗漏?请招标人明确。

回复:以设计工程量为准;

29、招标文件P105,投标总价及P106,单位工程投标报价汇总表,但招标人提供的工程量清单中没有投标总价和单位工程投标报价汇总表,请问是否提供?如提供,是否以招标文件P105,投标总价及P106,单位工程投标报价汇总表为准?请招标人明确。

回复:按招标文件格式。

30、室外总图部分

1、室外总图部分,有沥青路、砌块砖路面、篮球场及围墙,目前我方只接收到沥青路、篮球场建筑做法,无砌块砖路面及围墙做法,请业主方提供做法?

设计答复:铺装路面做法见LS-06中 30mm花岗岩做法或者50mm舒布洛克砖做法。围墙做法见建筑部分。

2、收费站通信系统本次是否需要考虑?

设计答复:通信系统原来的站搬迁到新站,本次不考虑

3、供电照明、收费设施及交通控制系统图纸内工程数量表是否满足招标及施工需求?

设计答复:满足需求。

开标时间变更通知:G3京台高速公路淮北收费站东迁工程(房建及机电安装)开标地点及时间更改为2020122日上午900开标一厅。



淮北市公路管理局



安徽端恒建设项目管理有限公司



2019年1月8日
